Тепловая перезагрузка в Истринском округе
- пятница, 21 авг., 10:15
-
0
-
97
- пятница, 21 авг., 10:15
-
0
-
97
В муниципалитете полным ходом идёт подготовка к отопительному сезону: одновременно ремонтируют действующие котельные, строят новые объекты и обновляют теплосети. Масштаб работ охватывает сразу несколько населённых пунктов — от Дедовска до отдалённых посёлков округа.
В городе приводят в порядок сразу три котельные. Котельная № 1 готова на 77 %. У котельной № 2 показатели выше — более 80 %: основные работы завершены, объект уже функционирует в автоматическом режиме, пусконаладку планируют закончить до начала отопительного сезона. Неожиданный темп показывает подрядчик на котельной № 8: хотя срок сдачи был намечен на 2027 год, основной объём работ рассчитывают выполнить уже в 2026‑м.
В селе Новопетровском готовность котельной № 3 превысила 85 % — сейчас специалисты занимаются пусконаладкой оборудования.
В Истре ситуация сложнее из‑за высокого износа инфраструктуры: котельная № 13 готова примерно на 62 %, здесь полностью меняют основное оборудование. Параллельно в городе возводят новую блочно‑модульную котельную мощностью 2,33 МВт. Её особенность — автономная работа без постоянного присутствия персонала. Сдать объект намерены до конца 2026 года.

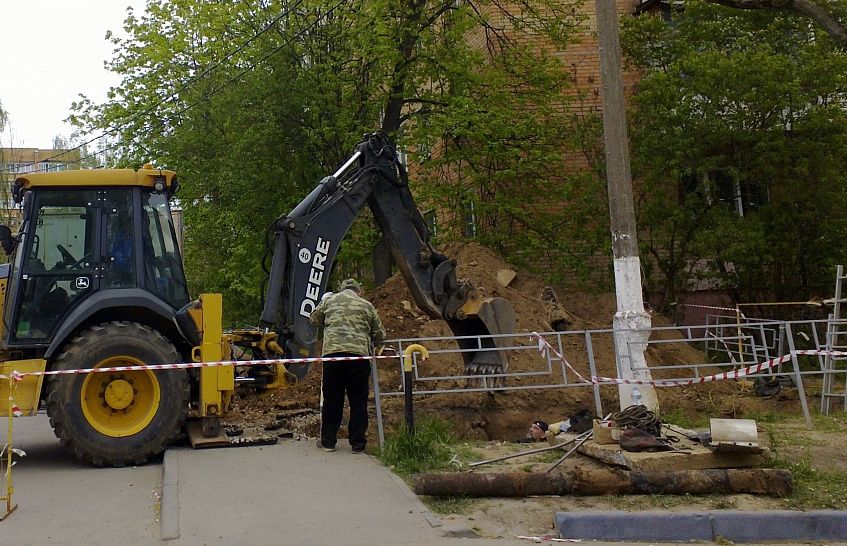

Программа не ограничивается только котельными. На улице 9‑й Гвардейской Дивизии в Истре меняют 3,6 км трубопровода — это существенно повысит надёжность подачи тепла. Также стартовала подготовка к капитальному ремонту котельных в Кострово и Курсаково. По данным АО «Истринская теплосеть», продолжается ремонт котельной в посёлке Глебовский, а всего по округу запланировано обновление 14 участков тепловых сетей.
Такие объёмы работ призваны не просто устранить текущие проблемы, а системно повысить надёжность теплоснабжения и снизить риск аварий в холодное время года.
